На каких стадиях находится ремонт котлоагрегатов ТЭЦ-2 Петропавловска

21 августа, 2026 10:16

На Петропавловской ТЭЦ-2 продолжается ремонтная кампания 2026 года. Сейчас основные работы сосредоточены в котельном цехе — специалисты одновременно занимаются четырьмя котлоагрегатами: №8, 9, 10 и 11, сообщает корреспондент QZ NEWS.

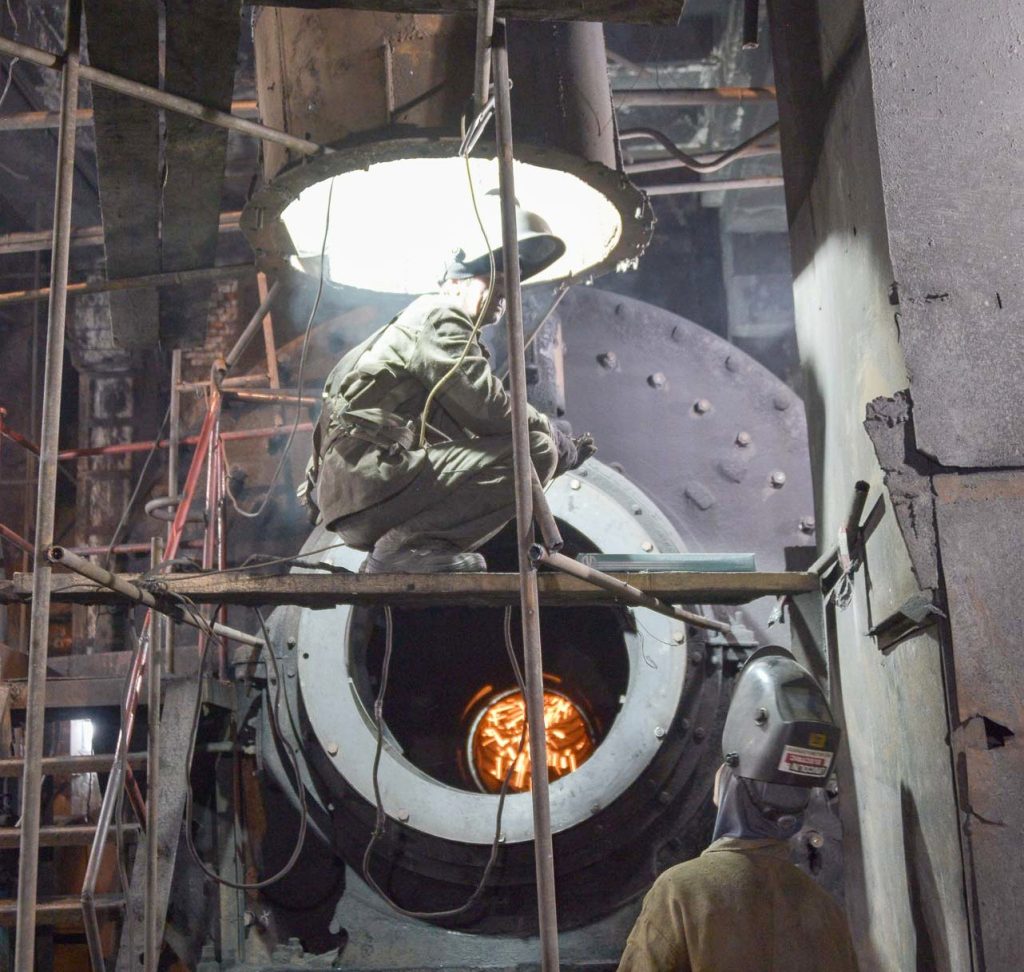

В пресс-службе «Севказэнерго» рассказали, что на восьмом котле ремонт только набирает ход. Здесь специалисты приступили к восстановлению вспомогательного оборудования и подготовке элементов основного оборудования, которые предстоит заменить.

Более продвинутая стадия — на котлоагрегате №9. Основные ремонтные работы и восстановление вспомогательного оборудования уже завершены. После этого оборудование прошло гидравлические испытания. Теперь специалисты выполняют завершающий этап — монтируют тепловую изоляцию.

Параллельно работы идут на котлоагрегатах №10 и 11. На них уже завершён ремонт вспомогательного оборудования. В настоящее время специалисты заканчивают монтаж поверхностей нагрева и трубопроводов необогреваемой зоны.

Таким образом, на каждом из четырёх агрегатов работы находятся на разных стадиях — от подготовки оборудования к замене до завершающих монтажных операций.

Вся ремонтная кампания ведётся в соответствии с утверждённым календарным графиком. От состояния котлоагрегатов напрямую зависит надёжность работы станции в предстоящий отопительный период, поэтому подготовка оборудования остаётся одной из ключевых задач энергетиков.
